中國電建巴沙項目實現導流洞閘門下閘試驗與碾壓混凝土試生產雙突破
2025年5月,中國電建承建的巴基斯坦巴沙大壩項目連續實現關鍵節點突破:5月6日2號導流洞進口閘門下閘試驗成功通過驗收,5月16日完成碾壓混凝土試生產全流程驗證,為這座世界級水利工程的主體施工奠定堅實基礎。
導流洞閘門下閘試驗成功 彰顯金結施工硬核實力

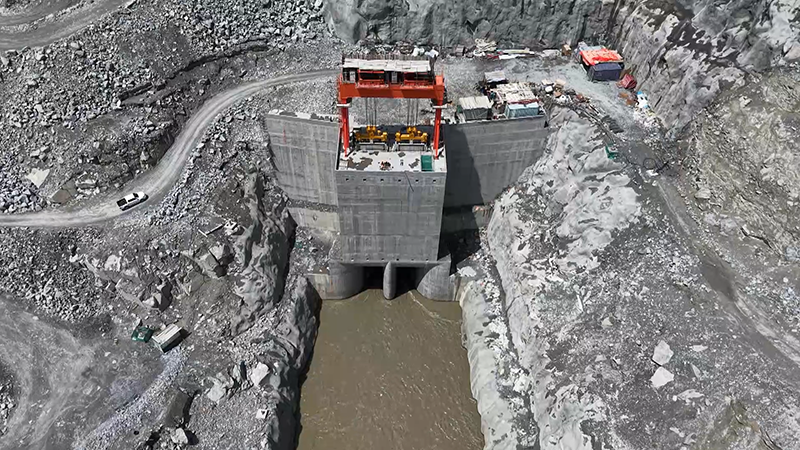

5月6日,巴沙大壩標項目2號導流洞進口閘門下閘試驗在業主、設計方、咨詢工程師及承包商團隊的共同見證下順利完成。該閘門為兩套定輪封堵閘門,單孔閘門凈高15.4米、重148噸,由5節閘門組成一套,通過400噸固定卷揚式啟閉機實現啟閉,主要服務于大壩施工至1060高程前的導流調節及后續封堵施工。
此次聯調試驗嚴格遵循技術規范,對啟閉系統、電氣系統及閘門運行性能進行全面檢測。項目團隊重點驗證了閘門啟閉靈活性、密封性及結構穩定性等核心指標,各項參數均達設計標準,獲咨詢工程師高度認可。試驗的成功不僅展現了中國電建在水利金結領域的技術優勢,更為同類工程的閘門設計選型、大噸位閘門安裝工藝及啟閉系統聯調技術提供了可復制的工程實踐經驗,也為后續1號沖砂洞金結構筑物施工及同類水利樞紐金結工程建設奠定了堅實的技術基礎。
碾壓混凝土試生產閉環運行 夯實主體施工基礎

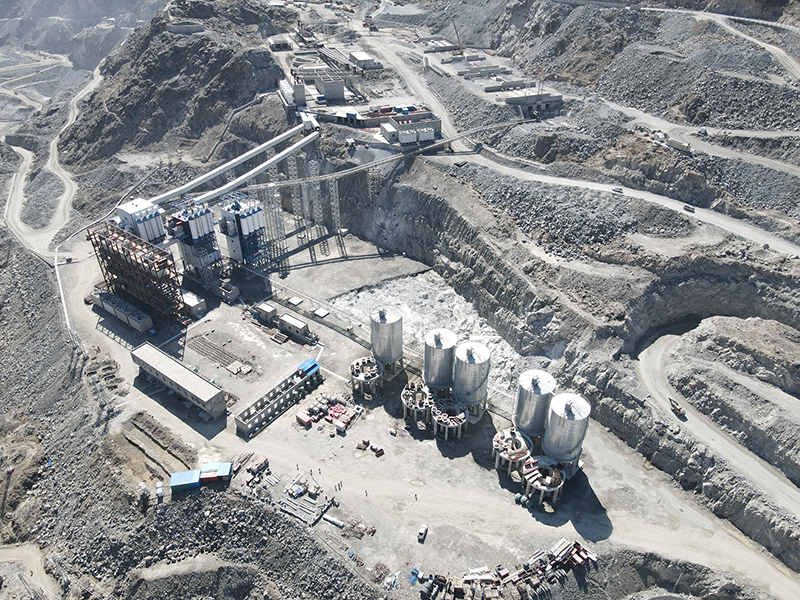

5月16日,巴沙項目組織開展碾壓混凝土試生產,通過“原材料-骨料加工-混凝土拌和”全鏈條聯動,系統性驗證生產體系協同性能。目前項目已構建完善的混凝土保障體系:500噸/小時骨料加工系統、3座大型拌和樓及配套膠凝材料罐均已投產并保持連續生產狀態。

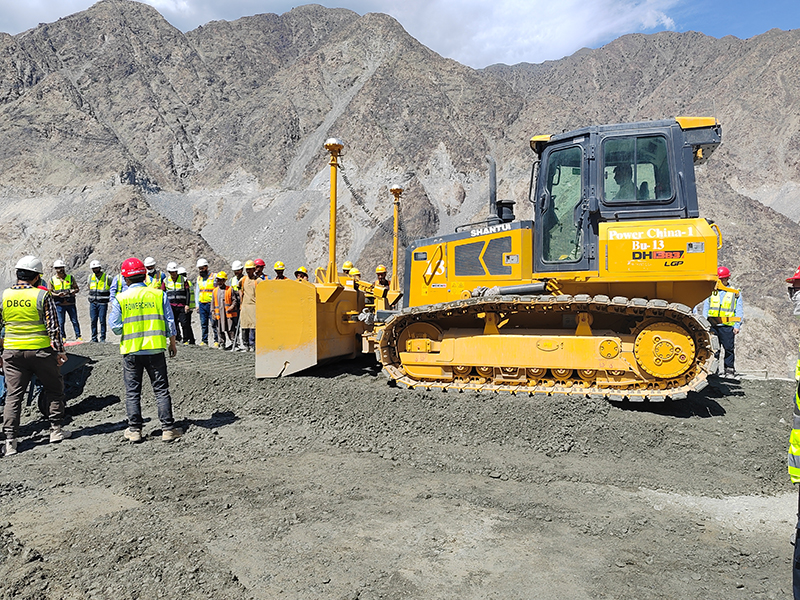

試生產過程中,各系統運行穩定,從原料輸入到成品混凝土輸出實現全流程閉環,成功驗證了碾壓混凝土配合比的適用性。作為世界級碾壓混凝土大壩,巴沙項目施工規模大、技術標準高,本次試生產為配合比優化提供了關鍵數據支撐,標志著項目混凝土生產體系已具備規模化施工條件,正式向主體施工階段邁進。
雙節點突破助力中巴能源合作升級
巴沙水電站作為巴基斯坦在建規模最大的水利樞紐工程,總裝機容量4500兆瓦,大壩最大壩高272米,是世界上在建最高的碾壓混凝土大壩,也是巴基斯坦重要的民生工程,建成后將顯著提升該國水資源調配與電力供應能力。中國電建團隊在導流洞金結施工與碾壓混凝土生產領域的連續突破,既體現了“一帶一路”項目建設的中國速度與技術實力,也為深化中巴能源合作、打造標桿工程注入新動能。項目后續將持續推進施工工藝創新,確保工程高質量履約,為地區經濟社會發展貢獻力量。
