馬來西亞康諾橋燃氣電站順利移交商業運行
亞太區域總部 盧長鋒

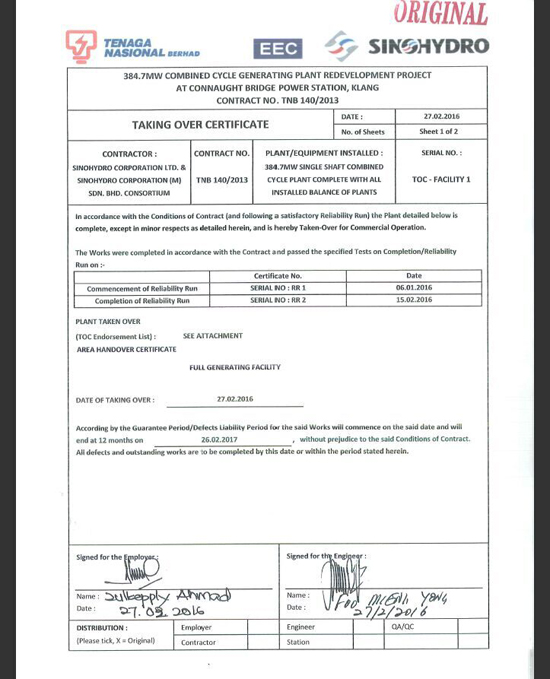

3月25日,公司承建的康諾橋燃氣聯合循環電廠項目收到馬來西亞國電公司(TNB)發來的正式移交證書(TOC)。該證書表明:康諾橋電廠于2016年2月27日凌晨零點正式投入商業發電運行(COD),并全面進入為期一年的質保期。

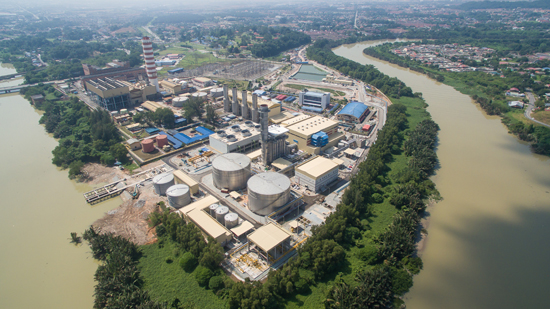

康諾橋電廠項目為馬來西亞國家電力公司TNB投資興建,由中國水電采用EPC方式承建。工作內容為1臺套384.7MW單軸聯合循環燃氣機組及其輔助設備的設計、供貨、安裝、調試及試運行。
該項目實施過程中面臨總體施工時間不足問題,項目部全面推行精細化管理,將量化標準滲透到各個管理環節,務求精細、準確、快捷,最大限度提升管理效能,提高施工效率。努力克服地域差異、觀念差異,積極與業主、監理溝通協調,在理解的基礎上,互相促進。加強與安裝單位、供貨廠商的多方協作,齊心協力,快速推進項目建設。項目先后實現了一次性倒送電成功、一次性點火成功、一次性并網成功、汽機一次性沖轉成功等重要工程節點,并以高出合同保證值1.45MW的凈出力優質完成任務,同時創造了650萬工時安全無事故的記錄,也創造了馬來西亞TNB從開工到移交零事故的安全記錄,是TNB多年來唯一沒有出現事故的項目。
在集團公司各級領導的指導與支持下,在項目全體員工的共同努力下,康諾橋項目順利實現了移交并投入商業運行,又一次用實際行動詮釋了電建集團“自強不息、勇于超越”的精神。正如雙方高層會議上TNB的高級總經理在總結這個項目所說:在簽訂這個項目時,他們頂著巨大的壓力引進了第一家中國公司來做總承包,當時很多人都不看好這個項目,認為中國公司無法完成并提供保質達標的性能出力。但是事實證明他們錯了,中國公司不僅可以完成項目還可以提供高于保證值的出力,這說明中國公司有足夠實力與日韓公司同臺競技并不輸于他們。
該項目的建成,將為馬來西亞雪蘭莪州的經濟發展提供強大的動力支撐。該項目是中國水電海外承建的首個聯合循環燃氣電站,是進軍高端市場的橋頭堡和試金石, 此次成功移交標志著中國電建經營、履約能力向高端市場邁出堅實的步伐。
