中國電建坦桑尼亞中央鐵路輸變電線路工程順利完工移交

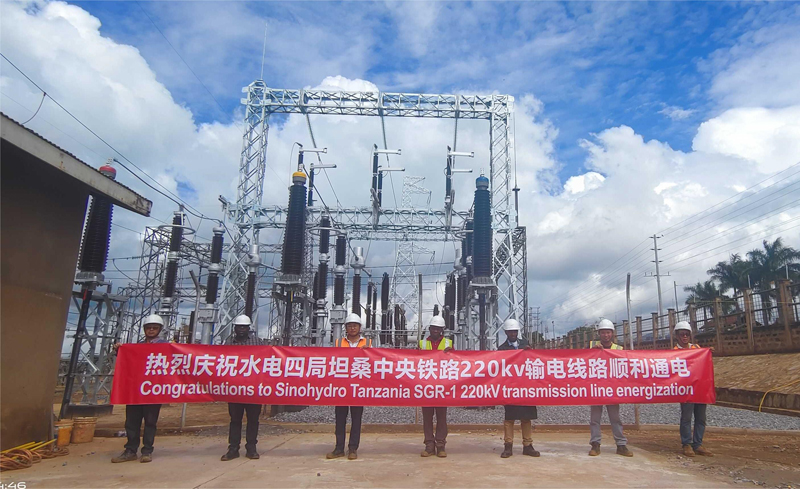

當地時間4月3日,中國電建承建的坦桑尼亞中央鐵路SGR-1輸變電線路擴建工程正式獲得業主坦桑尼亞電力公司簽發的完工證書,標志著該項目正式完工并移交業主。

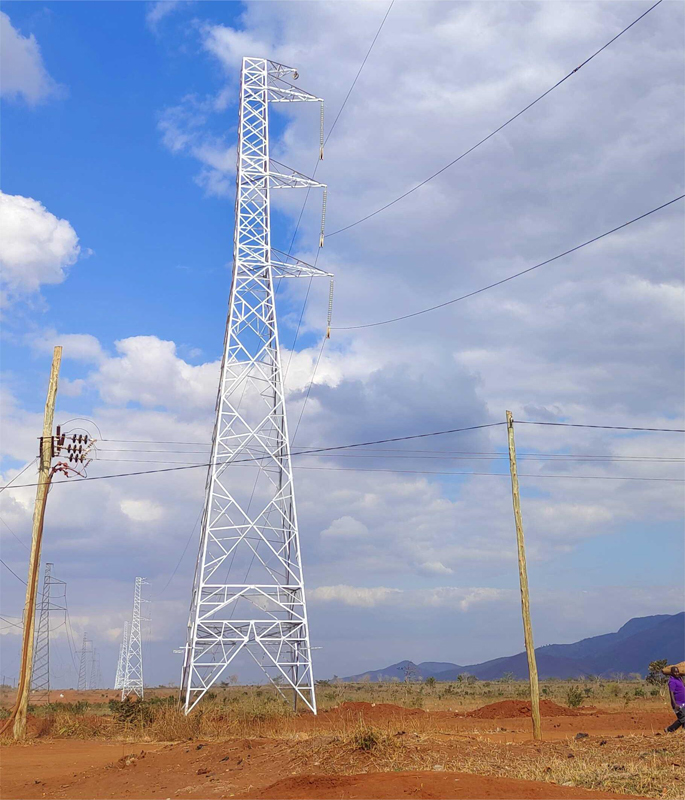

坦桑尼亞中央鐵路SGR-1輸變電線路擴建工程位于坦桑尼亞莫羅戈羅市區,是坦桑尼亞SGR標軌鐵路配套供電線路第二供電電源,建成之后將向SGR標軌鐵路牽引站1到4號提供電力供應。主要建設內容為:架空線路和桿塔設計、供貨、安裝,接地工程和線路防護設施施工,高壓通訊線、高壓電纜敷設和附屬擴建變電站等工程,合同工期為8個月。
為保質保量按期完成本項目,項目部克服新冠疫情期間人力資源不足、原材料進場困難等不利因素,將整個流程系統化、簡約化,嚴格把控施工質量及安全,在合同要求工期內圓滿完成了工程建設。項目工程質量和工期得到了業主方面的一致認可。
項目的順利完工移交,標志著中央鐵路4個牽引變電站與坦桑尼亞電網并網完成,為后續坦桑尼亞第一條電氣化鐵路投運提供了重要的先決條件。該項目為中國電建在坦桑尼亞總包承建的第一個輸變電項目,項目的成功履約提高了當地業主對中國電建品牌的認可和信任,為中國電建深耕坦桑尼亞市場奠定了良好基礎。
