中國電建巴基斯坦巴沙項目大壩標啟動導流隧洞襯砌

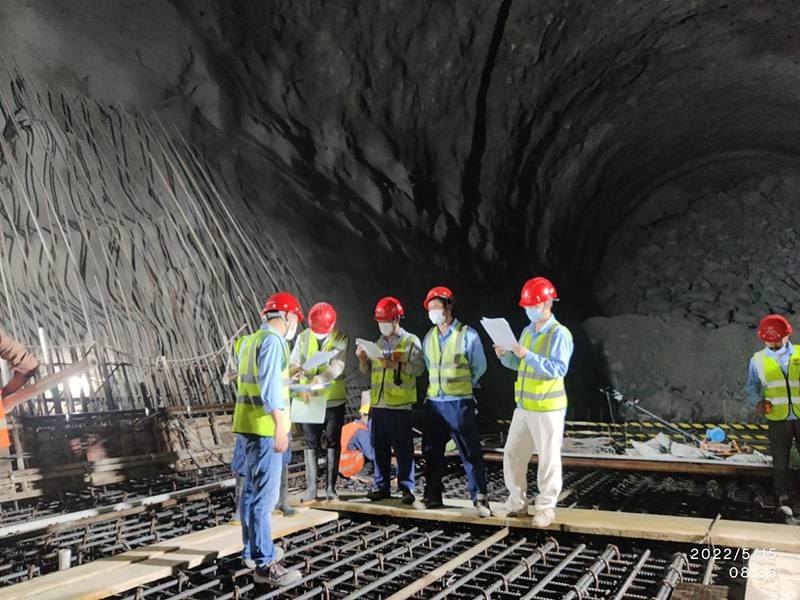

當?shù)貢r(shí)間5月17日,中國電建巴基斯坦巴沙項目大壩標2號導流隧洞首倉底板混凝土襯砌開始澆筑,標志著導流洞工程從開挖向混凝土工程項目轉序。
項目導流洞工期緊張,施工技術準備周期短,混凝土襯砌和洞挖施工同時進行。該倉混凝土作為項目首倉主體結構混凝土,受到業主工程師的高度關注。項目部積極與業主工程師溝通協調,克服氣溫高、地下滲水發育、交叉作業通道受限等困難,有效地保證了首倉底板混凝土的順利澆筑。
巴基斯坦巴沙項目大壩標導流隧洞長度為957.14米,依次為進口漸變段、洞身標準段、出口加強段;洞身襯砌后斷面為馬蹄形,高14.7米,寬14米。洞身標準段共分57段,單段15米,分底拱、邊頂拱2倉襯砌。導流隧洞首倉底板混凝土為洞身標準段第2段底拱,該倉混凝土約230立方米。
