中國電建尼日利亞宗格魯項目水電站碾壓混凝土全線澆筑封頂

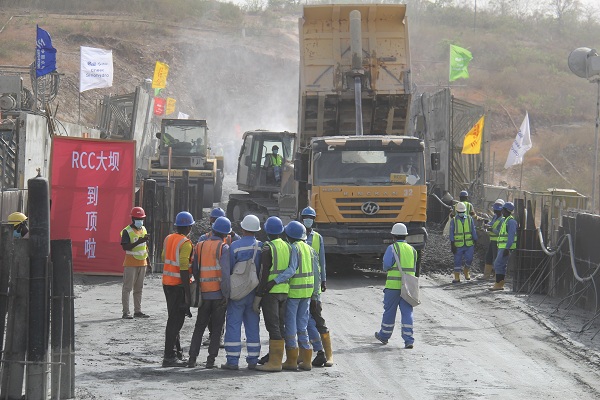

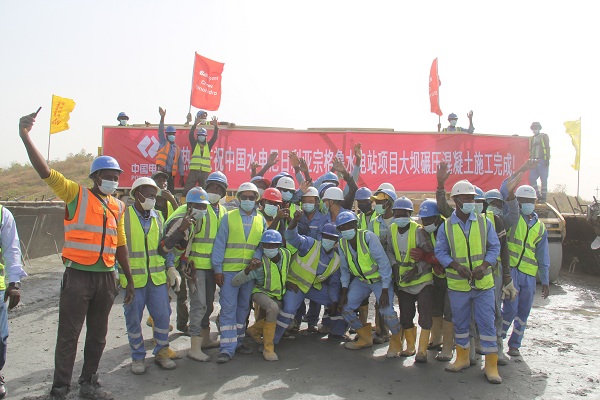

2月18上午10時,伴隨著現場施工人員的一陣歡呼聲,由中國電建承建的尼日利亞宗格魯水電站項目最后一倉55#-60#壩段碾壓混凝土澆筑完成。經過58個小時的連續奮戰,共澆筑混凝土4063立方米。至此,尼日利亞在建最大碾壓混凝土重力壩——宗格魯水電站壩體已全線澆筑到校核洪水位EL.231米高程。

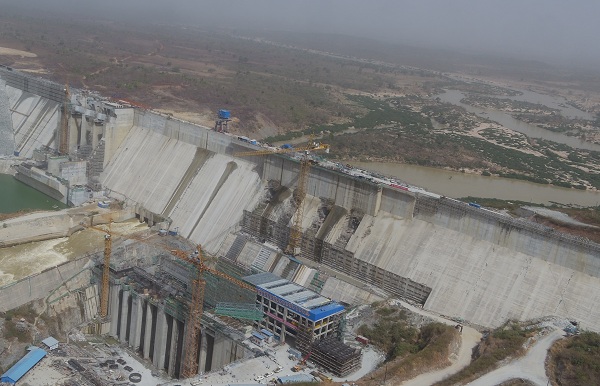

宗格魯水電站位于尼日利亞尼日爾州宗格魯鎮境內,電站裝機容量700MW,多年平均發電量26.4億kwh,裝機年利用小時數3772h。中國電建水電八局、水電三局組建的八三聯營體主要承擔了水電站土建施工部分。電站以發電為主,兼顧防洪、灌溉、供水、養殖等功能。項目主要建筑物包括擋水建筑(碾壓混凝土重力壩與瀝青混凝土心墻堆石組合壩)、壩式進水口、壩后廠房及尾水渠、壩身溢洪道及消力池、左岸開關站工程等。最大壩高101米,混凝土總量為265萬立方米,其中碾壓混凝土182萬立方米。
宗格魯水電站大壩于2018年1月22日開始首倉碾壓混凝土澆筑,歷時近3年時間,項目團隊攻堅克難,先后克服了征地滯后、新冠肺炎疫情等多重挑戰,始終以高昂的士氣和斗志投入到項目施工建設中,創造了月澆筑混凝土13萬立方米的好成績。2019年3月24日,進水口壩段碾壓混凝土施工到設計高程EL.197.0m,2020年1月30日,22#號壩段率先澆筑到頂。
混凝土施工備受項目部領導重視,技術部門和施工工區嚴格把控每一道工序,從施工縫面處理到安裝模板、鋼筋、預埋件以及倉面沖洗,認真做好每一個環節。提前做好各類機械設備的檢修、調試,確保各工種、工序緊密銜接,質量管理部質檢員全過程盯倉監控,最終順利實現了最后一倉碾壓混凝土澆筑施工的完成。
按照年度計劃,項目將在4月底實現下閘蓄水、年底首臺機組發電。大壩碾壓混凝土全線封頂后,將對后續常態混凝土施工、表孔金屬結構安裝以及左岸堆石壩填筑提供更多的便利,對宗格魯水電站順利完成年度計劃具有重要意義。
