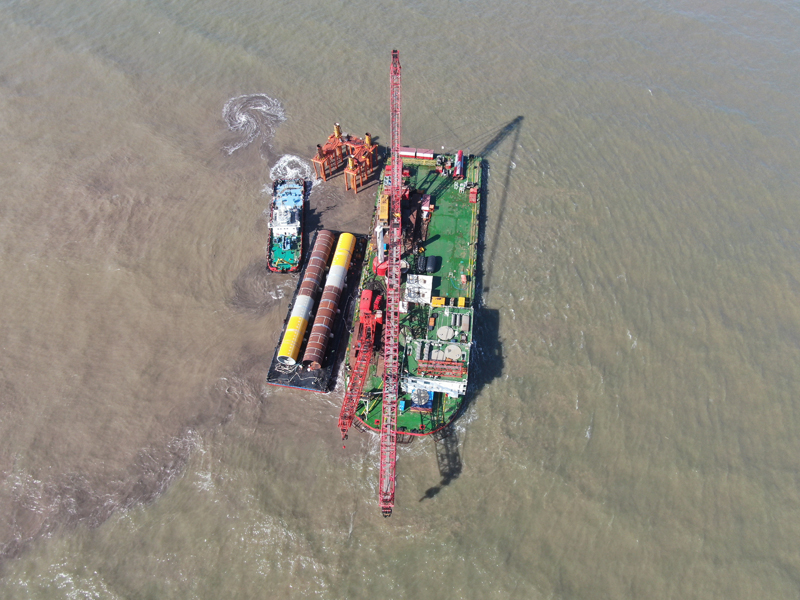

中國電建越南平大海上風電項目首臺單樁沉樁成功

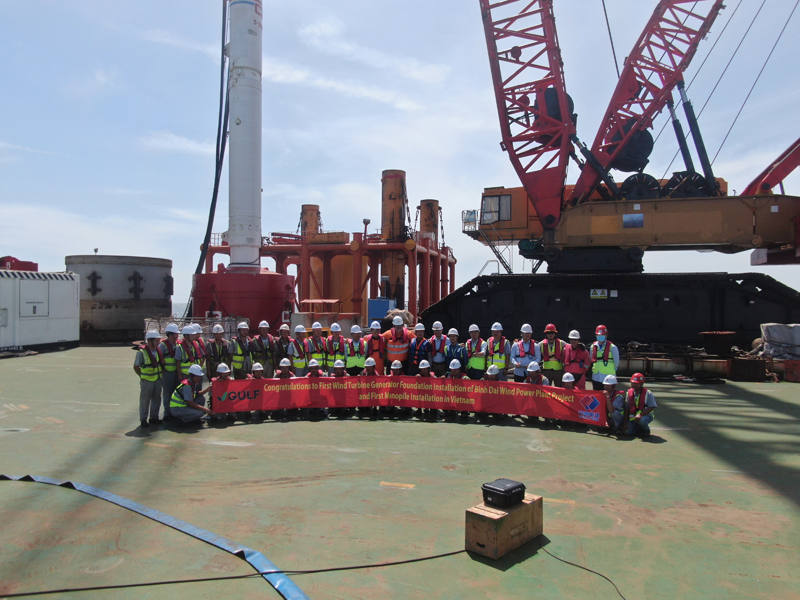

2月6日4時30分,伴隨著打樁錘的最后一擊,由中國電建承建的越南平大(Binh Dai)海上風電項目首臺單樁基礎順利沉樁到位。
平大海上風電項目位于越南南部檳枳省平大鎮附近海域,總裝機容量310MW,是越南首批海上風電項目之一,也是中國海上風電工程團隊以EPC模式走出國門的標志性項目之一。項目開工伊始,即遭遇新冠疫情大暴發,航班全面停運、全球物流緊張、溝通難度倍增……面臨種種困難,中國電建越南代表處積極應對各項挑戰,調集最精干力量參與項目執行;項目團隊迎難而上,一方面組織項目先頭部隊堅守越南,充分發掘利用屬地化人力資源,后方團隊給予傾力支持,另一方面,努力克服入境政策困難,向前方輸送人員物資,通過陸路先后成功派出總包和分包中方人員19批次共137人次,全力保障項目的有序執行。
根據項目特殊的工程地質、海洋水文等條件,項目部提出了單樁基礎作為風機基礎的設計方案,這在越南乃至東南亞海域均屬首創。同時,面對以國際知名電力企業為業主方、以歐美監理單位為業主工程師方和以國際著名海事檢驗機構為第三方等各工程參建方的高標準嚴要求,項目部組織協調各專業、部門、分包團隊,派出骨干力量,不分晝夜攻堅克難,為項目穩步實施奠定了堅實基礎。施工資源方面,面對國內海上風電“搶裝潮”下船機設備和生產資源供不應求的市場背景,加之疫情造成的全球物流緊張的不利局面,項目團隊多方位出動,提前鎖定資源,為裝備物資的及時到場提供了有力保障。由于500噸量級的單樁跨境運輸難度大,項目部提出重吊船碼頭清關后直接過駁的方案,既解決了碼頭沒有重型吊機的困難,又節省了大量碼頭堆存費用。
一二月份是越南季風期,風高浪急,是現場海況全年最不理想的時候,周邊同類項目在此期間均暫停海上施工。面對嚴峻的工期挑戰,項目團隊科學分析,合理規劃,組織各施工單位對現場天氣和海況進行深入分析,提出多種方案并細致推演,逐條分析排查各項風險,經過數周的周密籌備和最后8小時的海上連續奮戰,順利完成了首根單樁的沉樁施工,為后續施工奠定了堅實基礎。
